Elkészült a paksi fenékküszöb első üteme

Befejeződött a paksi fenékküszöb építésének első üteme, amely a Duna vízszintjének emelésével biztosítja a Paksi Atomerőmű hűtővízellátását.

Befejeződött a paksi fenékküszöb építésének első üteme, amely a Duna vízszintjének emelésével biztosítja a Paksi Atomerőmű hűtővízellátását.

Összeért a Duna két partjáról a meder közepe felé épülő fenékküszöb Paksnál, ezzel teljesült a munkák első üteme – jelentette be Facebook-posztjában Magyar Péter miniszterelnök. Alig három hét alatt, a határidő előtt két héttel jutottak el eddig a fázisig.

A nyári energiakrízis miatt két intézkedésről is döntött a kormány augusztus elején a Paksi Atomerőmű hűtővízellátását biztosító Duna vízszintemelése érdekében. A gyorsabb beavatkozás részeként elsüllyesztettek két 80 méteres bárkát a víz visszaduzzasztására, a hosszabb távú feladatként pedig egy fenékküszöb építéséről határoztak Paks és Dunaszentbenedek között.

A munkákat augusztus 12-én kezdték, és gondosan előkészített ütemterv szerint haladtak a vízügy, a honvédség és az atomerőmű dolgozói. A bárkák elsüllyesztésével szinte azonnal sikerült emelni pár centit a vízszinten, és az épülő fenékküszöb is egyre jobban kifejtette a hatását. Ennek köszönhetően nemcsak azt lehetett elkerülni, hogy le kelljen állítani a Paksi Atomerőmű még utolsó működő turbináját, de elkezdhették a korábban leállított reaktorok fokozatos visszakapcsolását is. Az atomerőmű pár napja pedig teljes kapacitással termelhet.

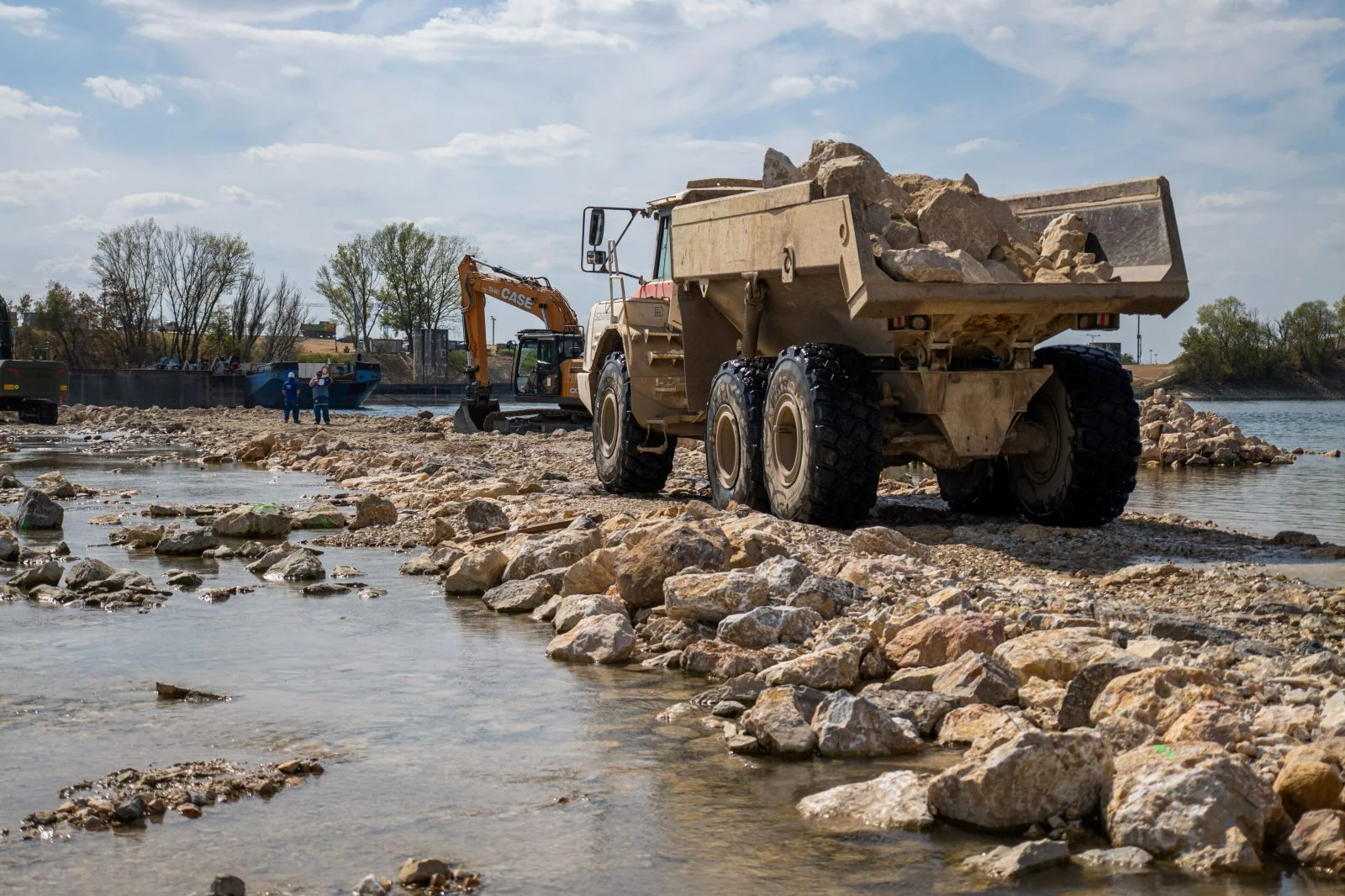

A fenékküszöb építésével alig három hét alatt teljesítették a munkák első ütemét: a Duna két partjáról indult töltések összeértek a meder közepén. Eddig összesen 43 ezer köbméter követ építettek be. Több száz ember éjjel-nappal végzett, megfeszített munkájának, a több cég által felajánlott nyersanyagoknak, munkagépeknek, szolgáltatásoknak, valamint a környékbeliek és az egész ország összefogásának köszönhetően két héttel a tervezett határidő előtt jutottak el eddig a pontig – jelentette be Facebook-posztjában Magyar Péter miniszterelnök.

A munkálatok a tervezettnél két héttel korábban értek el ebbe a fázisba, lehetővé téve az atomerőmű teljes kapacitású termelését.

Forrás: Magyarország Kormánya.
